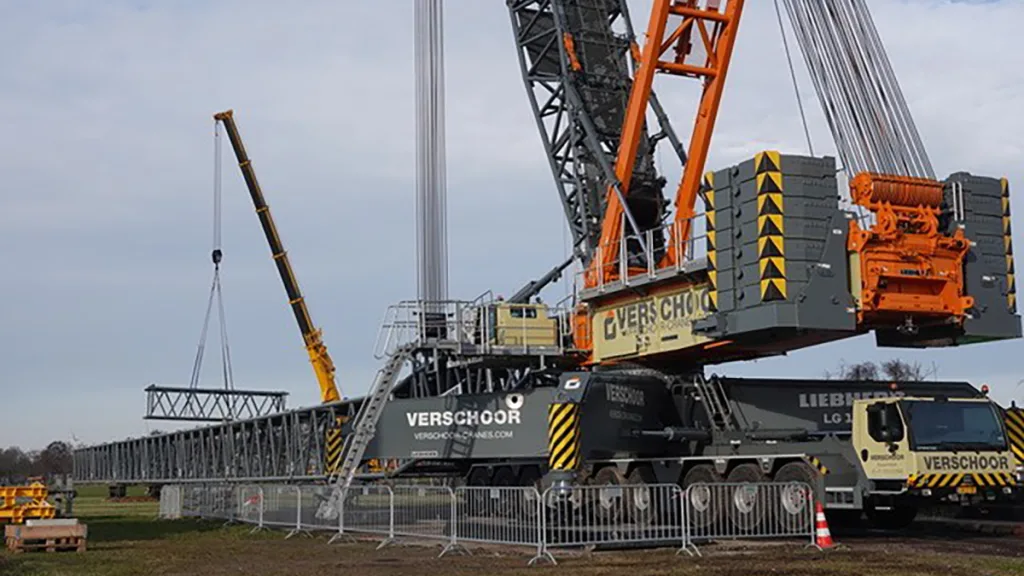

NIEUWLEUSEN – Wie de afgelopen dagen langs de Ebbenweg is gekomen, kan er niet omheen: de skyline van Nieuwleusen wordt tijdelijk gedomineerd door een imposante 800-tons kraan. Nieuwleusen Synergie is gestart met de opbouw van dit zwaargewicht, dat noodzakelijk is voor de grootschalige reparatiewerkzaamheden aan de lokale windturbine.
De inzet van een 800-tons kraan is deze keer geen overbodige luxe. Hoewel de turbine destijds met een lichtere kraan is opgebouwd, moet de generator nu in zijn geheel naar beneden worden getakeld. Omdat het onderdeel tijdens de montage nog uit twee losse delen bestond, is het totale gewicht voor de demontage nu aanzienlijk hoger.
Hightech bladhijser bespaart tijd
De opbouw en montage van de reuzenkraan nemen enkele dagen in beslag. Als de keuring dinsdag volgens plan verloopt, kan het hijswerk direct daarna van start gaan. De eerste prioriteit ligt bij de rotorbladen.
Bijzonder is de inzet van een speciale ‘bladgrijper’. Waar de bladen bij de bouw nog één voor één horizontaal gemonteerd moesten worden — waarbij de generator steeds handmatig gedraaid werd — kan deze nieuwe grijper de bladen in vrijwel elke positie vastpakken. Bovendien is het systeem uitgerust met rotoren, vergelijkbaar met een drone, waardoor het blad zichzelf in de lucht kan stabiliseren. Als de wind meewerkt, gaan de eerste bladen woensdag al naar beneden.
Aanpassingen aan de infrastructuur
Niet alleen de turbine zelf wordt onder handen genomen; ook het bovenste mastdeel wordt vervangen. Terwijl de demontage begin maart moet zijn afgerond, worden de nieuwe onderdelen vanaf begin april op de locatie verwacht.
Net als tijdens de oorspronkelijke bouw van de turbine, zal dit transport voor de nodige uitdagingen zorgen op de route vanaf de A28 naar de Ebbenweg. Om de transporten met een lengte van circa 75 meter door te laten, worden er tijdelijk lantaarnpalen en verkeersborden verwijderd. Ook worden rotondes voorzien van rijplaten om de draai van de lange vrachtwagens mogelijk te maken.
Terug op het net
Als de planning standhoudt, vinden de uiteindelijke reparaties in de laatste week van april plaats. Nieuwleusen Synergie hoopt de turbine medio juni weer volledig in bedrijf te hebben, zodat er weer groene stroom aan het net geleverd kan worden.
