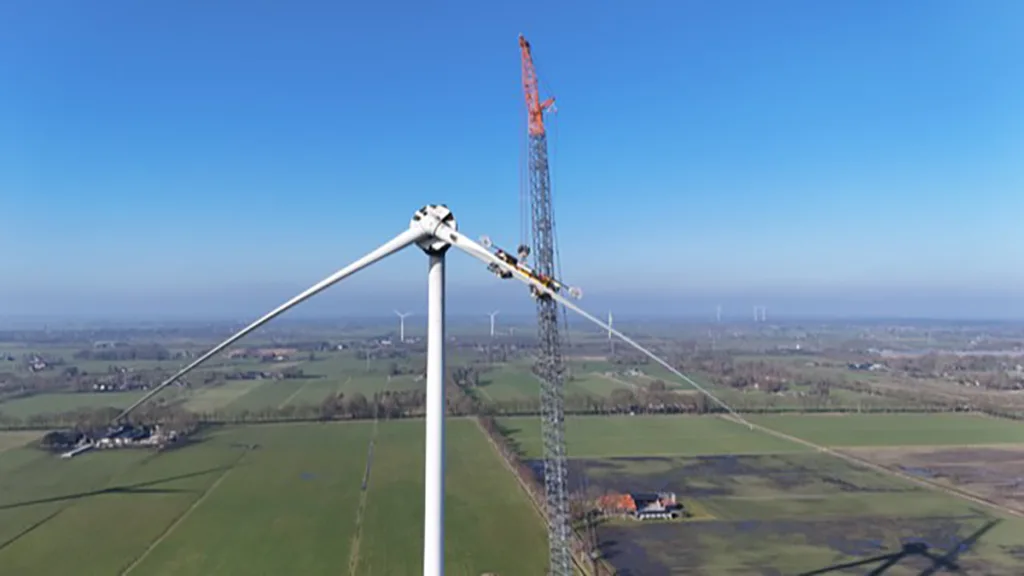

NIEUWLEUSEN – De herstelwerkzaamheden aan de getroffen windturbine van Nieuwleusen Synergie aan de Ebbenweg vorderen gestaag. Inmiddels zijn alle drie de rotorbladen gedemonteerd, waarmee een belangrijke fase in het proces is afgerond. De komende dagen staat in het teken van het naar beneden halen van de zware technische onderdelen.
De afgelopen dagen konden geïnteresseerden van een afstandje toezien hoe de enorme rotorbladen een voor een van de mast werden gehaald. Deze liggen momenteel opgeslagen op het terrein naast de turbine. Als de weersomstandigheden het toelaten, wordt aanstaande zaterdag de zogeheten ‘hub’ – het koppelstuk waar de bladen aan vastzitten – naar beneden gebracht.
Precisiewerk op grote hoogte
Zodra de hub is verwijderd, verschuift de focus naar de kern van de turbine. Maandag wordt een speciaal hulpframe gemonteerd om de generator te kunnen demonteren. De verwachting is dat deze generator, samen met de gondel en het bovenste mastdeel, aanstaande dinsdag weer voet op vaste bodem zet.
Opvallend is dat er ook een extra mastsectie tijdelijk wordt verwijderd. Dit gebeurt uit voorzorg: zonder het gewicht van de kop zou de mast bij harde wind kunnen gaan ‘zwabberen’.
Einde aan ‘Sisyphusarbeid’
Met het verwijderen van de onderdelen komt er ook goed nieuws voor de omgeving. Doordat de bron van de brokstukken verdwijnt, kan de definitieve schoonmaak van de omliggende landbouwpercelen volgende week met volle kracht worden voortgezet. Vrijwilligers en gespecialiseerde machines, zoals een evenementenzuiger, gaan het veld in. Nu er geen nieuw materiaal meer naar beneden kan waaien, is het opruimwerk niet langer dweilen met de kraan open.
Onderzoek en herstel
Zodra de grote kraan eind volgende week vertrekt, kan het onderzoek naar de exacte oorzaak van de brand worden uitgediept. Ook de voorbereidingen voor het echte herstel worden dan getroffen.
De planning op een rij:
- Week 16: Aanvoer van nieuwe onderdelen en afvoer van de beschadigde delen. Let op: hiervoor zijn tijdelijke aanpassingen aan kruispunten en rotondes nodig op de transportroute uit 2021.
- Week 18: Opbouw van de kraan voor de definitieve reparatie.
- Eind juni: Na een grondige keuring door een gespecialiseerd team is het de hoop dat de turbine weer volledig operationeel is.
Volgens Nieuwleusen Synergie zou het een enorme prestatie van alle betrokkenen zijn als de turbine voor de zomer weer draait. De organisatie vraagt omwonenden rekening te houden met mogelijke beperkte verkeershinder tijdens de transportmomenten.
